Créée pour les Jeux Olympiques de 1968, l’autoroute A480 accueillait en 2015 un fort trafic, plus de 100 000 véhicules par jour, engendrant des embouteillages importants, notamment aux heures de pointe. Cette congestion engendrant elle-même des reports de trafic sur d’autres voies urbaines de l’agglomération grenobloise.
Après trois ans et demi de travaux, un nouvel aménagement à 2x3 voies a été mis en service. Un premier tronçon (6 km entre le diffuseur n°2 Fontaine/Vercors et l’échangeur du Rondeau vers le nord) a ouvert le 21 juillet 2022, suivi de l'ouverture complète (7 km entre la bifurcation A48/N481 et l’échangeur du Rondeau) le 14 décembre 2022. En complément, 6 kilomètres de protections phoniques ont été réalisées le long de l'infrastructure.
Après avoir réalisé le suivi de la qualité de l’air pendant la phase de travaux, nous avons poursuivi notre partenariat avec AREA dans le cadre de l’évaluation de la qualité de l’air après la mise en service de l’aménagement à 3 voies.

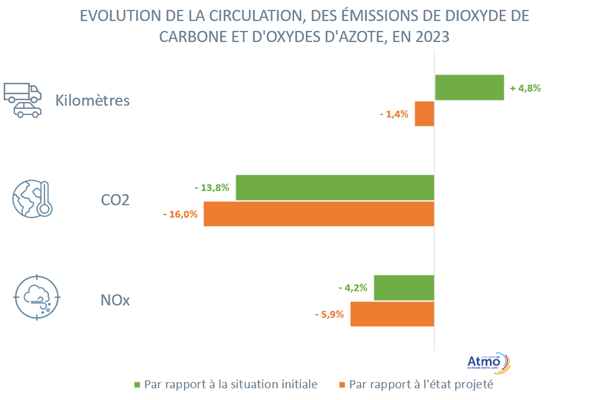

L’objectif de cette étude était d’évaluer l’état de la qualité de l’air en 2023 en bordure de l’axe A480 et également d’étudier l’évolution par rapport à l’état initial en 2015 et par rapport aux prévisions de l’étude d’impact (c’est-à-dire la projection réalisée en 2015, sur ce que serait la qualité de l’air en 2023 à la suite de l’aménagement).
Les travaux sur l’échangeur du Rondeau n’étant pas terminés, l’étude porte sur la portion du tracé allant de l’A48 en entrée de Grenoble jusqu’à cet échangeur.
